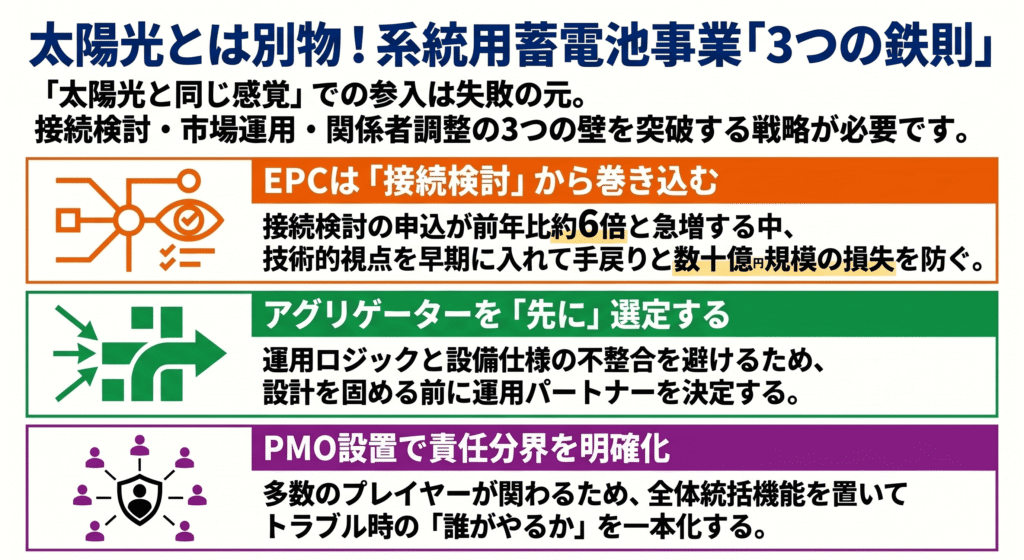

✅ ざっくり言うと
- ⚡ 系統用蓄電池事業は、太陽光発電事業と比べて、接続検討・市場運用・関係者調整の比重が非常に大きいと考えられます。
- 🏗️ EPC事業者には、基本設計の段階からではなく、接続検討の段階から関与してもらうことが望ましいと思われます。
- 📈 アグリゲーターは単なる運用委託先ではなく、設備構成や収益化の前提を左右する事業パートナーとして捉える必要があると考えています。
- 🧭 多数のプレイヤーが関わるからこそ、PMO(全体統括機能)を置いて責任分界と工程管理を明確にすることが重要と思われます。
✅ 本投稿の音声要約はこちら

はじめに
今回は、系統用蓄電池ビジネスで失敗しないための実務上の鉄則について説明していきます。
昨今、太陽光発電事業で培った土地確保や開発の経験を活かし、次の収益源として系統用蓄電池事業への参入を検討される企業が増えていると感じます。
実際、2025年9月24日に開催された資源エネルギー庁の次世代電力系統ワーキンググループでは、系統用蓄電池の迅速な系統連系が主要論点として扱われています。
また、同会合資料を基にした情熱電力の解説記事では、2025年6月末時点の接続検討申込み容量が約1億4,300万kW、契約申込み容量が約2,900万kWに達したと整理されています。
SOLAR JOURNALの報道によれば、2024年度の接続検討申込み件数は9,544件で、前年度比で約6倍に拡大しています。
もっとも、ここで注意が必要です。
系統用蓄電池事業は、太陽光ビジネスと似ている部分もある一方で、事業の組み立て方そのものがかなり異なると考えられます。
この違いを見落として「太陽光と同じ感覚」で進めると、後戻りのコストが大きくなりやすいと思われます。
そこで本記事では、私自身が法務・事業支援の現場で強く感じている観点から、参入時に押さえるべき3つの鉄則を整理してみたいと思います。
なぜ太陽光ビジネスと同じ感覚では危ないのか
太陽光発電事業は、土地確保、許認可取得、施工、売電開始と、比較的直線的に組み立てられる場面が多いのに対し、系統用蓄電池では構造が大きく異なります。
具体的には、接続検討が事業採算に直結しやすいこと、収益化の中心が市場運用にあること、関与プレイヤーの増加により責任分界が複雑になることの3点が、太陽光事業との本質的な違いだと考えています。
以下では、この3つの構造的な違いに対応する形で、実務上の鉄則を順に整理していきます。
鉄則1 – EPC事業者を「接続検討」の段階から巻き込む
太陽光との違い。接続検討が事業採算を左右する
系統接続では、一般送配電事業者または配電事業者に接続検討を申し込み、その技術的検討を踏まえて連系の可否や工事費負担金が見えてくる流れになります(資源エネルギー庁の系統接続の解説参照)。
太陽光発電事業でも接続検討は必要ですが、系統用蓄電池ではその重みが異なります。
接続検討の回答がなければ工事費負担金や接続条件が見通しにくく、事業採算を固めにくい構造にあるためです。
実際、前述のSOLAR JOURNALの報道にあるとおり、2024年度の接続検討申込み件数は9,544件にのぼり、複数地点で同時に検討を申し込む動きが顕著になっています。
つまり、蓄電池事業では、接続検討が単なる入口手続ではなく、収支前提を左右する重要な初動になりやすいと考えられます。
なぜEPC事業者の早期関与が必要か
再エネ事業ではEPC(Engineering, Procurement, Construction。設計・調達・建設)事業者を設計・調達・建設の実行者として位置付けることが一般的ですが、系統用蓄電池では、接続検討の段階から関与してもらうことが望ましいと考えています。
その理由は大きく3つあります。
- 一般送配電事業者とのやりとりや申請資料の整理において、技術的な視点を早期に入れられること
- 初期のレイアウト想定と実設計段階での不整合を減らし、接続検討のやり直しや配置変更といった手戻りを防ぎやすいこと
- メーカーや機器構成の選定において、価格だけではなく、施工性、保守性、納期、実装実績といった観点を早期に織り込みやすいこと
特に、現地確認をEPC事業者と一緒に早めに実施しておく意義は大きいと思われます。
地盤条件、搬入導線、施工ヤードの確保、近隣対応のしやすさなどは、後から気付くと工期とコストに直結しやすいからです。
ありがちな失敗
筆者が見聞きした範囲では、土地と接続可能性を押さえた後でEPC事業者に相談したところ、想定していた配置では施工スペースや搬入経路が不足し、機器構成の見直しや申請のやり直しが必要になったという事例があります。
こうしたケースでは、数千万円規模の追加費用と数ヶ月単位のスケジュール遅延が生じることも珍しくありません。
法務の観点から見ても、この種の後戻りは、追加費用だけでなく、契約変更、納期責任、損害賠償の火種になりやすいと考えられます。
鉄則2 – アグリゲーターは「運開直前」ではなく先に選ぶ
太陽光との違い。収益化の中心が「市場運用」にある
太陽光発電事業では、発電した電気をどう売るかが中心テーマになりやすい一方、系統用蓄電池では、充放電をどう制御し、どの市場・どのタイミングで価値化するかが事業性の核心になります。
資源エネルギー庁の解説によれば、アグリゲーターは、需要家や分散型エネルギーリソースを束ね、電力需給のバランス調整や市場取引を担う事業者として位置付けられています。
また、VPP(Virtual Power Plant。仮想発電所)・DR(Demand Response。需要応答)の整理では、アグリゲーター等がエネルギーリソースを統合制御し、調整力、インバランス回避、出力抑制回避等のサービスを提供する役割が示されています。
系統用蓄電池は必ずしも需要家側リソースのみを前提とするものではありませんが、実務感覚としては、「設備を作れば終わり」ではなく、「運用前提で設備を決める」発想が必要になると思われます。
なぜ初期段階で選定すべきか
アグリゲーターは、単なる「完成後の運用受託先」ではありません。
アグリゲーターごとに得意な運用ロジック、参加市場の実績、対応可能な蓄電池・PCS(Power Conditioning System。パワーコンディショナ)・EMS(Energy Management System。エネルギー管理システム)の組み合わせが異なり得るからです。
したがって、設備側の仕様を先に固めてしまうと、後から希望するアグリゲーターの要件と噛み合わず、収益機会や委託先の選択肢が狭まるおそれがあります。
少なくとも参入初期には、複数のアグリゲーターと対話し、自社の投資方針、想定保有期間、リスク許容度、出口戦略に合う相手を早めに絞り込むのが合理的と考えられます。
ここでいう「選ぶ」とは、契約を急ぐという意味ではなく、設備設計の前提を共有できる事業パートナーを先に見つけるという意味です。
比較・選定のポイント
アグリゲーターを比較する際には、少なくとも以下のような観点を確認しておくことが有効と思われます。
- JEPX(Japan Electric Power Exchange。日本卸電力取引所)のスポット市場や容量市場、需給調整市場など、どの市場への参加実績があるか
- レベニューシェア型か固定報酬型か、収益配分の基本構造はどうなっているか
- 対応可能な蓄電池メーカーやPCS・EMSの組み合わせに制約はないか
- 制御信号の通信仕様やAPI連携の互換性に問題がないか
- 運用実績のある案件規模や地域はどの程度か
ありがちな失敗
よくある失敗は、メーカー提案を先に受け入れて設備仕様を固めた後で運用委託の相談をした結果、制御要件や通信仕様が合わず、アグリゲーターの候補が大きく限定されてしまうというものです。
筆者が把握している範囲では、こうした不整合に後から気付いた場合、EMSの追加導入やPCSのファームウェア変更が必要になり、数百万円から数千万円の追加投資に加え、運開時期が半年以上後ろ倒しになった事例もあります。
これは技術論であると同時に、事業スキームの根幹に関わる問題です。
鉄則3 – PMOを置き、責任分界と工程を一本化する
太陽光との違い。関与プレイヤーの増加と責任分界の複雑化
系統用蓄電池の開発では、事業主体、EPC事業者、蓄電池メーカー、PCSメーカー、EMS事業者、アグリゲーター、SIer(System Integrator。システム構築事業者)、建設会社など、多数のプレイヤーが関与します。
太陽光発電事業でも複数の関係者は存在しますが、系統用蓄電池では、技術仕様のすり合わせ、制御信号の連携、試運転の責任範囲、許認可・届出の担当、トラブル発生時の初動といった点で、責任の所在が格段に曖昧になりやすいと思われます。
なぜPMOが必要か
PMO(Project Management Office。全体統括機能)は、この複雑さに対応するための仕組みです。
多数のプレイヤーが関与するプロジェクトでは、個別契約を丁寧に作り込んでも、現場で起きるすべての事象を事前に完全に織り込むことは難しいと思われます。
実際には、仕様調整の途中で論点がずれたり、誰が届出を出すのか曖昧になったり、不具合発生時に初動が遅れたりすることは珍しくありません。
PMOに期待される役割は、少なくとも次の4点です。
- 全体工程の管理とマイルストーンの設定
- 関係者ごとの役割分担と責任分界の文書化
- 課題・未決事項の一元管理と定期的な棚卸し
- トラブル発生時の連携窓口の一本化と初動ルールの明確化
その意味で、PMOは単なる事務局ではなく、プロジェクトの意思決定と推進を支える統括機能と理解した方が良いと思われます。
自社内に十分な経験者がいない場合には、蓄電池案件の実績を有する外部事業者をPMO的に起用することも有効と考えられます。
なお、最近では、アグリゲーター、SIer、蓄電池メーカーなど複数の機能を比較的一体で提供できる事業者も見られます。
こうした相手と組むことにより、責任分界のグレーゾーンを一定程度減らすという選択肢も、十分に検討に値すると考えています。
ありがちな失敗
筆者が法務支援の現場で経験した範囲では、試運転や連系直前の段階で制御系の不具合が見つかった際に、蓄電池メーカー、SIer、EPC事業者、アグリゲーターのいずれが主担当なのか即断できず、対応が数週間にわたって停滞したというケースがあります。
このような状態は、契約上の責任論以前に、プロジェクトそのものの信頼性を損ないます。
連系予定日に間に合わなければ、系統接続の順番を失うリスクすら生じ得るため、影響は金銭的な損害にとどまりません。
まとめ
系統用蓄電池事業で失敗しないために重要なのは、個別論点を後から埋めていくことではなく、最初の設計思想を間違えないことだと思います。
私なりに順番を付けるなら、まず確認すべきは以下の3点です。
- 土地や案件を前に進める前に、EPC事業者の視点を入れて接続検討と施工条件をすり合わせること
- 設備仕様を固める前に、アグリゲーターとの適合性を見極めること
- 個別契約を詰める前に、全体を統括するPMO機能を置くこと
系統用蓄電池は、再エネ市場の拡大とともに大きなビジネス機会を持つ分野である一方、日本では系統連系手続、市場制度、関係事業者の役割分担が複雑に絡み合う領域でもあります。
筆者がASEAN地域の蓄電池関連案件に関わる中でも、日本市場は特に制度と実務の接続が緊密であり、体制構築の巧拙が事業成否を分けやすいと感じています。
私自身、日々この分野の法務と事業の両面に向き合う中で、契約書だけでは解決しない論点、逆に現場感覚だけでは見落としやすい法的リスクの双方を強く意識しています。
系統用蓄電池事業のスキーム整理、EPC・アグリゲーター・SIerとの契約分担、責任分界やリスク配分の設計などでお困りのことがありましたら、ブログのお問い合わせページからお気軽にご連絡ください。初回のオンライン相談にも対応しています。
